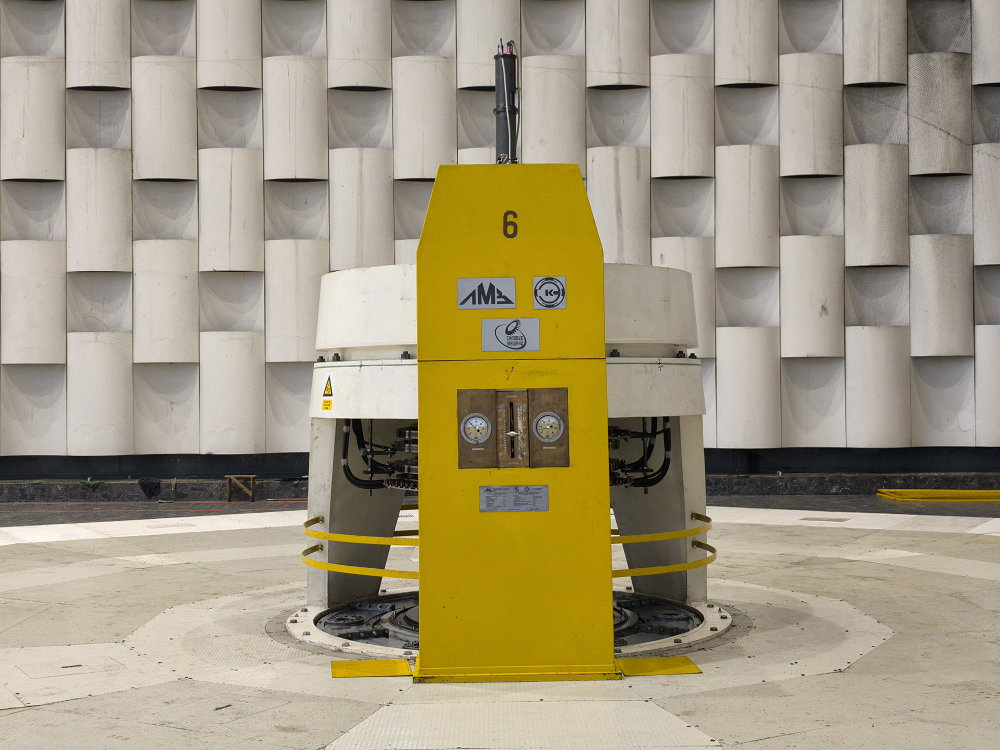

U mašinskoj hali hidroelektrane „Đerdap 1“ završen je kapitalni remont hidroagregata A-6. Revitalizovana mašina zaustavljena je 14. jula ove godine, kada su počeli demontažni radovi. Posle završetka kompleksnog posla i primopredajnih ispitivanja ne elektroenegetski sistem Srbije hidroagregat je priključena je 27. novembra.
Kompletne radove obavili su stručnjaci i radnici elektro-mašinskog održavanja naše najveće hidrocentrale.

Zaposleni u hidroelektrani kod Kladova velikim angažovanjem doprinose racionalnijem i efikasnijem poslovanju, tako da im pripadaju zasluge za maksimalnu pogonsku spremnost moćnih mašina, jer su obučeni da odgovore svim izazovima.
Revitalizacija hidroagregata A-6 trajala je od 1. septembra 2009. do 30. juna 2011. godine. Ugrađeno je oko 1000 tona statične i blizu 1350 tona obrtne opreme. Zahvaljujući iskustvu stečenom tokom obnove moćnih mašina zaposleni su znanjem i angažovanjem uspešno odgovorili još jednom zadatku.

Obnova hidroagregata u Đerdapu 1 najveća je investicija EPS-a u poslednjih nekoliko deceniju. Zahvaljujući kapitalnom poslu snaga šest mašina uvećana je za deset odsto, a rok upotrebe je produžen za 30 do 40 godina.

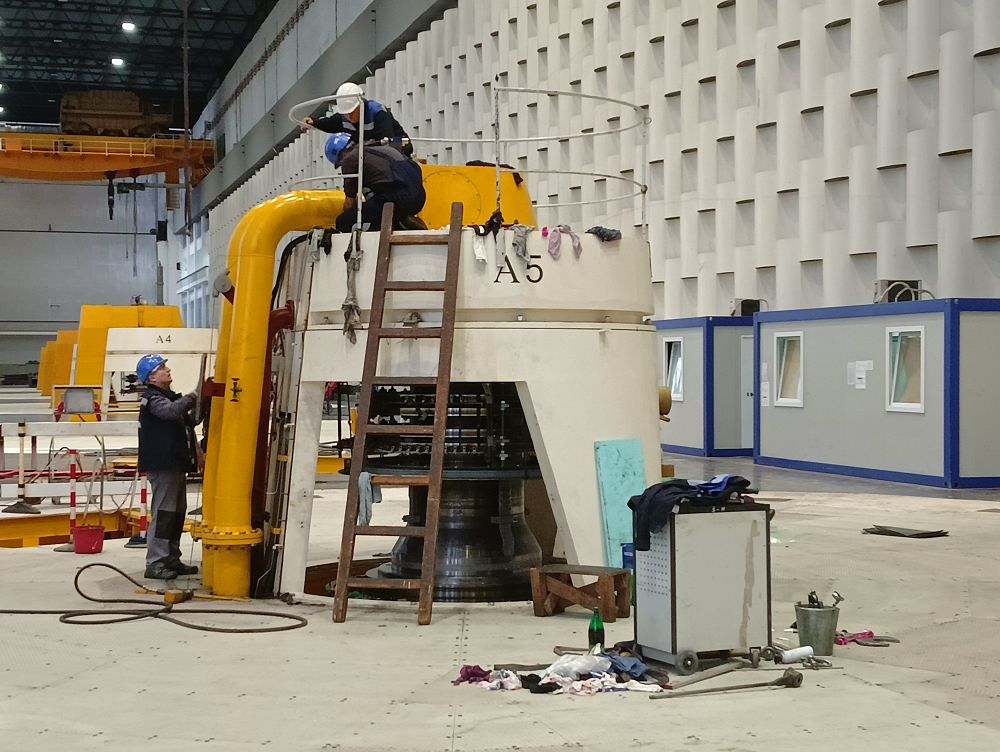

Uprkos tome u dunavskoj fabrici struje nema predaha jer je u mašinskoj hali po planu završen redovni remont hidroageregata A-5. Radovi na ugradnji generatorskog prekidača nove generacije počeli su 17. novembra, plan je da se na elektro-mrežu petica priključi u sredu 10.decembra.
