OBNOVA HIDROAGREGATA A-2 PO PLANU

1027

U okviru modernizacije  Hidroenergetskog  i plovidbenog sistema

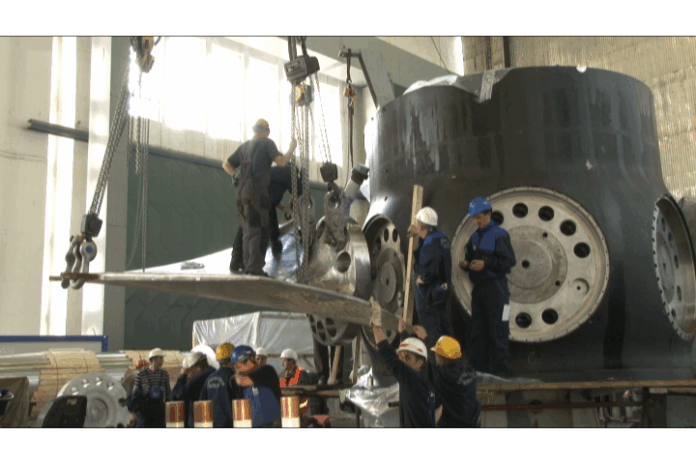

“Đerdap 1” u toku je peta faza revitalizacije. U mašinskoj hali naše
najveće hidrocentrale  u završnoj fazi su kontrolno- sanacioni, a otpočeli su i montažni radovi  u okviru obnove hidroagregata A-2. Plan je da oni budu završeni do polovine oktobra. Kompletano podmlađivanju hidroagregata, čija se instalisana sanaga  sa 184 megavata uvećava za 10 odsto, a radni vek produžava za narednih 30 do 35 godina treba da budu okončani u januaru  2021. godine, iako rokove diktira stepen kvarova i sanacionih radova  kazao je za naš program Radmilo Nikolić
direktor za proizvodnju struje.

Zabranjeno je kopirati i koristiti vesti i informacije sa sajta TVK bez dozvole urednika!

Prethodni članakKOMPANIJA “TEKIJANKA” OBELEŽILA 29 GODINA USPEŠNOG RADA
Naredni članakPROSEČNA PLATA U OPŠTINI KLADOVO 45.787 DINARA
